今年上半年将建成!
东部垃圾焚烧发电厂二期工程今年上半年将建成
作为实现我市生活垃圾“零填埋”
的重要民生项目
东部垃圾焚烧发电厂二期工程
正在抓紧建设中
目前我市现有的垃圾焚烧发电厂为后坑垃圾焚烧发电厂(日处理能力400吨)、西部垃圾焚烧发电厂(日处理能力1850吨)、东部垃圾焚烧发电厂一期(日处理能力600吨)。待东部垃圾焚烧发电厂二期工程完工后,我市生活垃圾将达到“零填埋”目标。
东部垃圾焚烧发电厂二期工程项目由市政集团下属环能公司建设,该项目完工后日处理垃圾量将达到1500吨,可以实现日发电60万度。按照计划,东部垃圾焚烧发电厂二期工程将在今年上半年建成。
东部垃圾焚烧发电厂二期效果图
环能公司供图

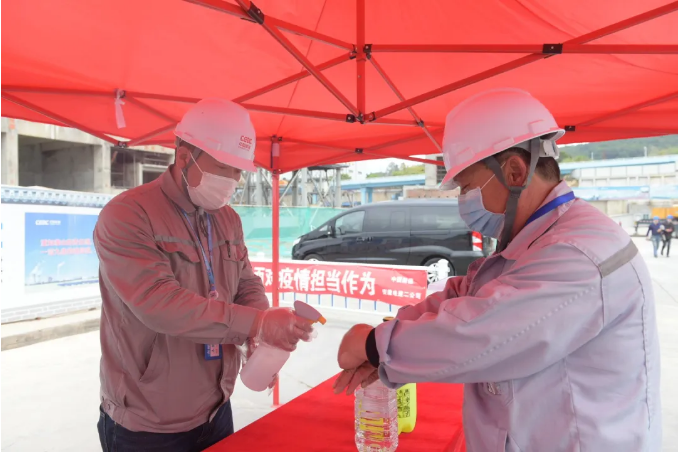

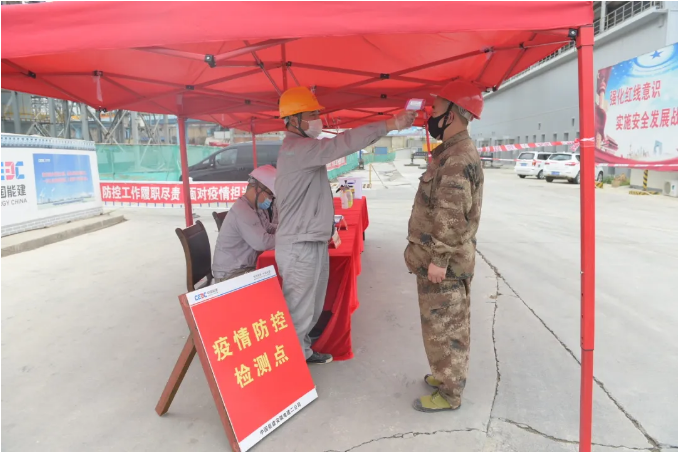

东部垃圾焚烧发电厂二期工程位于翔安区东部固废中心,施工单位严格执行疫情防控措施,在入口处设置了疫情防控检测点,人员进入必须检测体温。

谢雨真 摄
此外,在检测点放置了消毒液、口罩等疫情防控物资,供工人使用。

谢雨真 摄

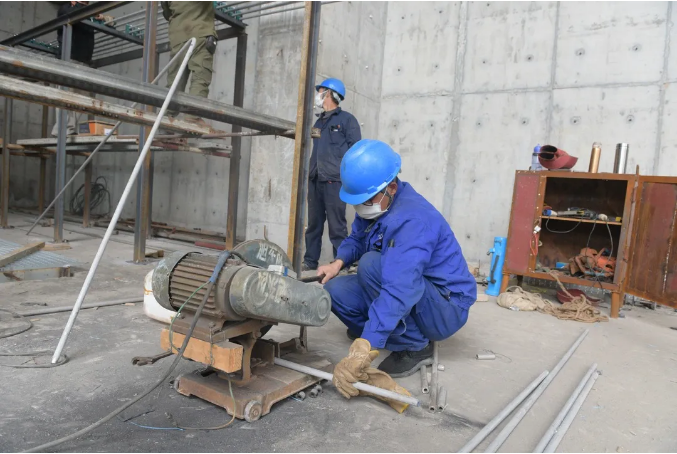

市政集团下属环能公司介绍,春节期间工地共有25人留守,为确保不停工,他们在工地坚守,并进行除氧器管道安装及锅炉排液压油的滤油等工作。

谢雨真 摄
另一方面,施工单位紧急从疫情风险较低的省份抽调施工人员,迅速补充施工力量。2月10日,工地全面复工,目前返岗的工人已经达到320人。按照计划,本月中旬进入施工高峰期后,施工人员数量会继续增加,达到400人,进一步确保工期顺利完成。
谢雨真 摄

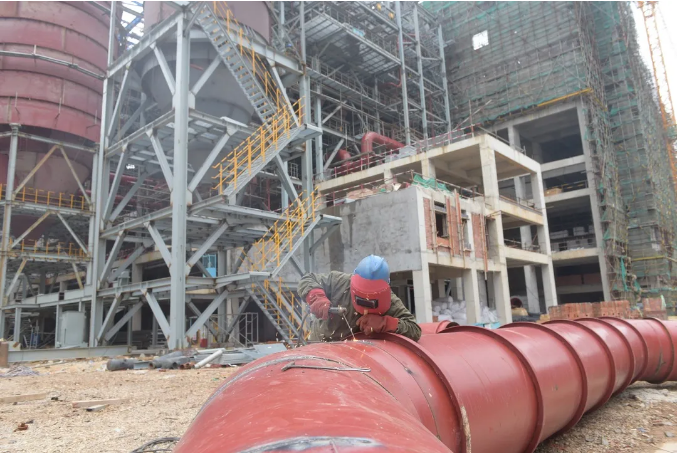

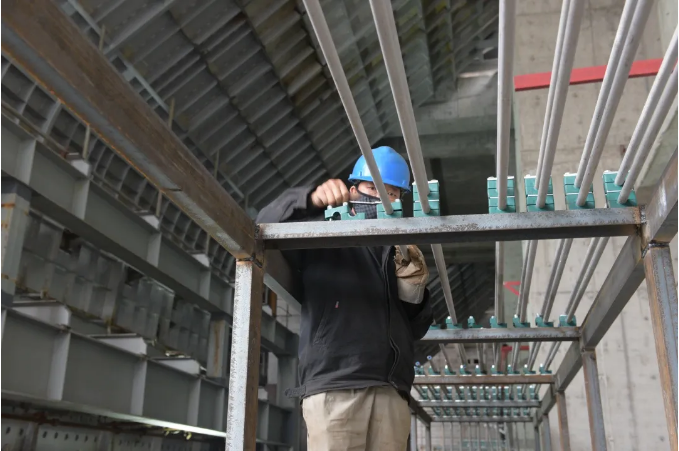

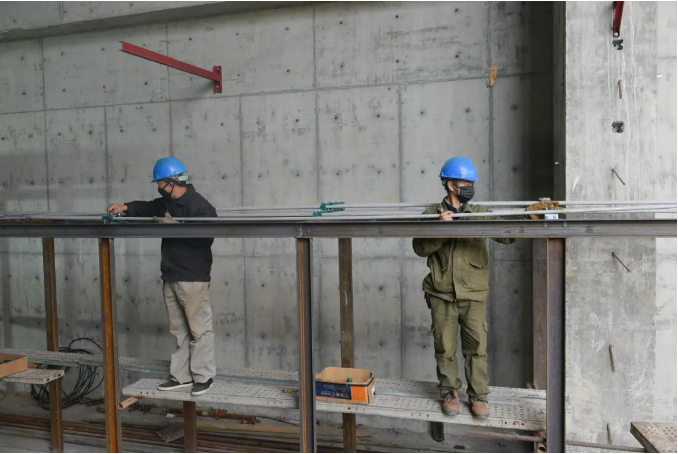

进入工地,各个施工面按部就班作业中,主要在进行汽轮发电机安装、配套管道安装等工作。施工单位介绍,目前项目土建部分的进度为80%,设备安装进度为70%。
谢雨真 摄
东部垃圾焚烧发电厂二期工程建筑面积为61515平方米,该工程项目配备两台750吨/日机械炉排炉以及两台18兆瓦功率的凝气式汽轮发电机组。
谢雨真 摄
东部垃圾焚烧发电厂二期工程采用了国际最先进的日本荏原炉排炉垃圾焚烧处理工艺及“SNCR脱销+半干法脱酸+干法脱酸+活性炭喷射吸附+布袋除尘器+湿法(NaOH)+SCR脱硝”烟气净化组合工艺,可有效消除烟气中粉尘(排放量<5mg/Nm3)、NO化物(排放量<50mg/Nm3)和二噁英等有害气体,除尘效率达到99.98%,排放指标远远优于欧盟2000《EU2000/76/EC》的排放标准。

东部垃圾焚烧发电厂二期效果图
环能公司供图

厦门市市政园林局、厦门晚报社联合出品
